每日资讯推荐,尽在精彩头条

窗套及外窗台抹灰怎么施工

作者: 编辑: 来源: 发布日期: 2020.12.21
信息摘要:
窗套抹灰要在墙面抹灰完工后进行,如外墙为水泥混合砂浆,抹面时要将该部位留出,并用1∶3水泥砂浆打底。在沿窗洞靠尺,压光外立面,用捋角器捋出侧…

3

1、窗套抹灰

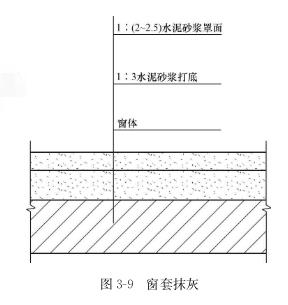

窗套抹灰是指沿窗洞的侧边和窗楣(如无挑出窗台要包括窗台),用水泥砂浆抹出凸出墙面的围边,如图3-9所示。
窗套抹灰要在墙面抹灰完工后进行,如外墙为水泥混合砂浆,抹面时要将该部位留出,并用1∶3水泥砂浆打底。在沿窗洞靠尺,压光外立面,用捋角器捋出侧边立角的圆角,切齐外口并压密实。侧边要求兜方窗框子并垂直于窗框,围边大小一致,棱角方正,边口顺直。
2、外窗台抹灰

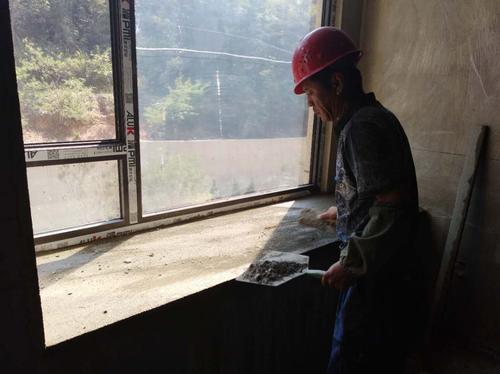

外窗台抹灰用1∶3水泥砂浆打底,1∶(2~2.5)水泥砂浆罩面。首先检查窗台与窗框下冒头的距离是否满足40~50mm的间距要求。拉出水平和竖直通线,使水平相邻窗台的高度及同一轴线上下窗肩架尺寸统一起来。清理基体洒水润湿,用水泥砂浆嵌入窗下冒头10~15mm左右深,间隙填嵌密实。按已找出的窗台水平高度与肩架长短标志,上靠尺抹底灰,使窗台棱角基本成形,窗台面呈向外泛水。隔夜后,先用水泥浆窝嵌底面滴水槽的分格条,分格条10mm×10mm,窝嵌距离为离抹灰面20mm处。随即将窗台两端头面抹上水泥砂浆,压上靠尺抹正立面砂浆,刮平后翻转靠尺,抹底面砂浆,抹平分格条,刮平后初步压光。再翻靠尺抹平面砂浆,做到窗台向外20mm的泛水坡。抹灰层收水凝结,压上靠尺用木抹子磨面并压光。作业顺序为先立面,再底面,后平面。用捋角器捋出窗台上口圆角,切齐两端面。使窗台肩架垂直方正、立角整齐、大小一致。最后取出底面分格条,用钢皮抹子整理抹面,成活。

u=3731967251,1437602407&fm=15&gp=0

窗台渗漏的原因与防治措施
(1)窗台渗漏的原因。
1)窗台顶面外侧部分坡度不够,出现倒泛水。
2)窗台抹灰不平,没有向外的坡度。
3)窗框与抹灰面接触处,填塞不实、封闭不严或密封胶开裂。
(2)防治措施。
1)在贴外墙面砖时,按照窗台的控制标高留置窗台面,并将窗台顶面面砖按30°~40°的坡度粘贴。
2)窗洞口抹灰时,在窗框处,沿窗台顶面面砖里边沿,用水泥砂浆做一高20~30mm的台阶,并且窗框下面的抹灰向外略微倾斜(框是弹性安装,四周要留5~8mm的空隙,抹灰面略微放坡,不影响窗框安装)。
3)在窗框安装好后,岩棉或巴提玛枪式聚氨酯泡沫填缝剂填塞密实,在窗框两侧缝隙用硅酮密封胶密封即可。通过采用上述方法,消除了窗台倒泛水现象,解决了窗台渗漏的问题,效果良好。
河南洁源新型建筑材料有限公司是一家专业从事工业固体废弃物资源化综合利用和石膏基建材料研发、生产、销售和施工为一体的高科技企业,河南省脱硫石膏深加工企业、全国工业石膏资源综合利用骨干企业。主要生产 轻质抹灰石膏底层抹灰石膏面层石膏、嵌缝石膏、石膏基自流平等新型无公害环保高科技产品,致力于成为客户值得信赖的建筑合作伙伴,深受众企业所依赖。

全国服务热线

400-666-7097
