每日资讯推荐,尽在精彩头条

机械喷涂抹灰施工技术交底

作者: 编辑: 来源: 发布日期: 2021.01.05
信息摘要:
喷涂前,墙面必须清理干净,不得有冰、霜、雪。不得用热水冲刷冻结的墙面或用热水消除墙面的冰霜。室内喷涂前,宜先做好门窗口的封闭保温围护。必要时…


2

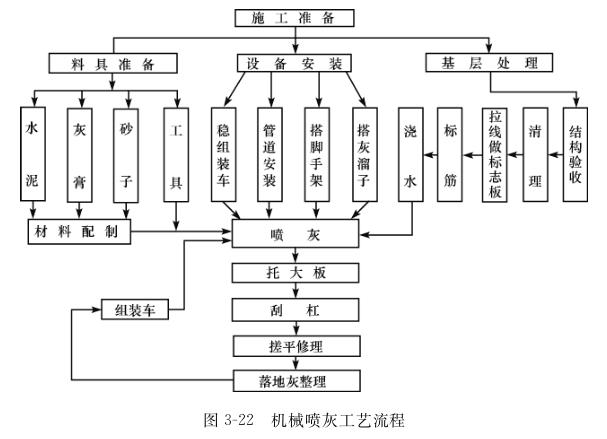

机械喷灰施工流程,如图3-22所示。
1.冲筋
内墙冲筋可分为两种形式,一种是冲横筋,在屋内3m以内的墙面上冲两道横筋,上下间距2m左右,下道筋可在踢脚板上皮;另一种为立筋,间距为1.2~1.5m左右,作为刮杠的标准。每步架都要冲筋。
2.喷灰
喷灰方法有两种,一种是由上往下喷,另一种是由下往上喷。后者优点较多,最好采用这种方法。对于吸水性较强或干燥的墙面,或在灰层厚的墙面喷灰时,喷嘴和墙面保持在10~15cm并成90°角。对于比较潮湿,吸水性弱的墙面或者是灰层较薄的墙面,喷枪嘴距墙面远一些,一般在15~30cm左右,并与墙面成65°角。
3.泵送
泵送前,喷涂设备应进行空负荷试运转,其连续空运转时间应为5min,并应检查电动机旋转方向,各工作系统与安全装置的运转应正常可靠,才能进行泵送作业。
泵送时,应先压入清水湿润,再压入适宜稠度的纯净石灰膏或水泥浆进行润滑管道,压至工作面后,即可输送砂浆。泵送砂浆应连续进行,避免中间停歇。当需要停歇时,每次间歇时间:石灰砂浆不宜超过30min;水泥混合砂浆不应超过20min;水泥砂浆不应超过10min。若间歇时间超过上述规定时,应每隔4~5min开动一次灰浆联合机搅拌器,使砂浆处于正常调和状态。如停歇时间过长,应清洗管道。因停电、机械故障等原因,机械不能按上述停歇时间启动时,应及时用人工将管道和泵体内的砂浆清理干净。泵送砂浆时,料斗内的砂浆量应不低于料斗深度的1/3,否则,应停止泵送。当建筑物高度超过60m,泵送压力达不到要求时,应设置接力泵,进行接力泵送。
泵送结束,应及时清洗灰浆联合机、输浆管和喷枪。输浆管可采用压入清水———海绵球———清水———海绵球的顺序清洗;也可压入少量石灰膏,塞入海绵球,再压入清水冲洗。喷枪清洗用压缩空气吹洗喷头内的残余砂浆。

src=http___5b0988e595225.cdn.sohucs.com_images_20170904_a32409dcc45944cba4a1fe1b0ffc5ee4.jpeg&refer=http___5b0988e595225.cdn.sohucs

4.喷涂
底层灰应分段进行,每段宽度为1.5~2.0m,高度为1.2~1.8m。面层灰应按分格条进行分块,每个分块内的喷涂应一次完成。喷涂厚度一次不宜超过8mm。当超过时,应分遍进行。一般底层灰喷涂两遍:第一遍将基面喷涂平整或喷拉毛灰;第二遍待第一遍灰凝结后再喷,并应略高于标筋。喷射的压力应适当,喷嘴的正常工作压力宜控制在1.5~2.0MPa之间。
面层灰在喷涂前20~40min,应将底层灰湿水,待表面晾干至无明水时再喷涂。在屋面、地面的松散填充料上喷涂找平层灰时,应连续喷涂多遍,喷灰量宜少,以保证填充层厚度均匀一致。喷涂从一个房间转移至另一房间时,应关闭气管。喷涂时,对已保护的成品应注意勿污染,对喷溅黏附的砂浆应及时清除干净。
5.抹平压光
喷涂后应及时清理标筋,用大板沿标筋从下向上反复去高补低。喷灰量不足时,应及时补平。如后做踢脚板,应及时清理出踢脚板位置。标筋清理后,用刮杠紧贴标筋上下左右刮平,把多余砂浆刮掉,并搓揉压实。最后用木抹将面层灰搓平与修补。当需要压光时,面层灰刮平后用铁抹压实压光。
6.冬期喷涂
喷涂前,墙面必须清理干净,不得有冰、霜、雪。不得用热水冲刷冻结的墙面或用热水消除墙面的冰霜。室内喷涂前,宜先做好门窗口的封闭保温围护。必要时可采取供热措施。室内喷涂砂浆上墙与养护温度不应低于5℃,水泥砂浆层应在润湿条件下养护。喷涂结束后,7d以内室内温度不应低于5℃。

河南洁源新型建筑材料有限公司是一家专业从事工业固体废弃物资源化综合利用和石膏基建材料研发、生产、销售和施工为一体的高科技企业,河南省脱硫石膏深加工企业、全国工业石膏资源综合利用骨干企业。主要生产轻质抹灰石膏底层抹灰石膏面层石膏 嵌缝石膏石膏基自流平等新型无公害环保高科技产品,致力于成为客户值得信赖的建筑合作伙伴,深受众企业所依赖。

全国服务热线

400-666-7097
