每日资讯推荐,尽在精彩头条

轻质抹灰石膏施工技术要点

作者: 编辑: 来源: 发布日期: 2022.06.28
信息摘要:
轻质抹灰石膏施工准备主要材料:轻质抹灰石膏轻质抹灰石膏作业条件1)结构工程全部完成,并经验收合格。2)作业条件:现场温度5℃~35℃,现场必…

轻质抹灰石膏施工准备

主要材料:轻质抹灰石膏

轻质抹灰石膏作业条件

1) 结构工程全部完成,并经验收合格。

2) 作业条件:现场温度5℃~35℃,现场必须干燥清洁。

3) 楼层内各类主要管线宜安装完毕。电器接线盒埋设深度应与找平层厚度相适应。开槽的管线表面应采用轻质抹灰石膏修复平整,并应在其表面加铺一层网格布。

4) 管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的结构表面剔平,凹处提前刷干净。

5) 屋面防水层及楼地面面层已经施工完毕,穿过顶棚的各种管道已经安装就绪,顶棚与墙体间及管道安装后遗留空隙已经清理并填堵严实。

6)现场给出定位弹线用的水平线、基准线、定位十字线及房间净尺寸数据。

7)抹灰前应检查基体表面的平整,以决定其抹灰厚度。

14

轻质抹灰石膏施工流程

基层墙体处理→弹线→搅拌→贴网格布→做灰饼→冲筋→手工上墙→抹平→修整→门窗洞口及阳角收口→清理。

轻质抹灰石膏施工要点

1) 基层墙体处理

(1) 剪力墙上的对拉螺栓孔应及时封堵。

(2) 涨模混凝土等突出部位须做剔凿处理。

(3) 开关线槽应安装到位,并应采用轻质抹灰石膏修复平整。

(4) 基层上的灰尘必须清理干净。提前一天用水冲洗干净。

(5) 由于混凝土表面吸水率很低,同时混凝土表面存在脱模油,在不采用界面剂的前提下,需分两遍施工。第一遍先抹3mm~5mm厚,待第一遍硬化并具有一定强度后再抹第二遍抹灰石膏。两遍抹灰间隔12h及以上效果更好,相当于将第一遍抹灰当作无机界面剂使用。

01

2) 抹灰施工

(1) 水与轻质抹灰石膏干粉的体积比为1:2,重量比为7:10。

(2) 先加水,后加粉。

(3) 用手持式电动搅拌工具连续搅拌不少于3min。

(4) 施工时必须分两遍涂抹,一般情况下,两遍涂抹可以连续进行。

(5) 第一遍,垂直方向从上往下涂抹、按压轻质抹灰石膏。需要用钢抹子稍用力按压墙上的轻质抹灰石膏,使轻质抹灰石膏牢牢粘贴在基层墙体上。第二遍,水平方向涂抹、按压轻质抹灰石膏。两遍涂抹和按压的方向必须垂直进行,才能确保轻质抹灰石膏和基层墙体有良好的粘结效果。

(6) 抹灰石膏不能一次完成施工时,施工缝必须抹成斜口。

(7) 空气流通较强的区域,轻质抹灰石膏必须分两次施工,待第一遍硬化后再进行第二遍施工。

(8)用大刮板沿冲筋由下往上抹平,用刮下的料对凹陷处进行补料,尽量做到一到两次抹平。如果抹灰石膏浆体偏稀,则不适合马上刮平,应等抹灰石膏浆体稍硬后再刮平。用1.5m~2m靠尺板检查墙面平整度,稍高的刮掉,稍低的需要补料,刮平。阴角处用阴角专用工具将阴角刮直、找方。

(9)轻质抹灰石膏表面不平处可以手工修复,不会影响质量。

3)养护

(1) 施工完毕的墙面应避免磕碰及水冲浸泡,并保持室内通风。

(2) 轻质抹灰石膏自身属于无机材料,不会发霉,但不属于防霉类材料,应保持施工以及使用环境通风、干燥,不要在未完全干燥的完成面上放置遮盖物,或进行下一道工序,避免其它材料在潮湿环境下发霉而造成对本产品的影响。

轻质抹灰石膏质量验收

1)表面质量应符合下列规定:

(1) 抹灰层表面应接搓平整。分格缝应清晰。检验方法:观察。

(2) 抹灰层表面应平整、洁净。分格缝和灰缝应清晰美观。检验方法:观察;手摸检查。

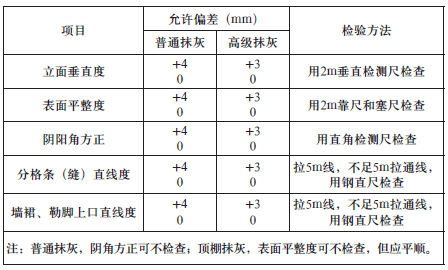

2)石膏抹灰工程质量的允许偏差和检验方法应符合下表的规定




河南洁源新型建筑材料有限公司是一家专业从事工业固体废弃物资源化综合利用和石膏基建材料研发、生产、销售和施工为一体的高科技企业,河南省脱硫石膏深加工企业、全国石膏行业优秀企业、石膏协会副理事长单位、18项核心技术专利、三项行业标准修订主编单位、万科A级供应商。

640

所生产的轻质抹灰石膏ph值接近中性,对人体无害。且生产过程中所有添加剂均为环保物质,不会释放甲醛等挥发性有机物。

640 (1)

新洁源石膏基自流平是一种新型环保建筑材料,主要用于不平基底,形成一个合适的、平整光滑的、坚固的铺垫基底,以架设各种地板材料,例如地板、PVC、瓷砖等精找平材料。

全国服务热线

400-666-7097
