轻质石膏抹灰砂浆施工工艺(轻质抹灰石膏施工流程)

作者: 编辑: 来源: 发布日期: 2021.07.15
信息摘要:
抹灰石膏工艺标准为:满挂网、混凝土墙先涂刷一道界面剂,砌体墙先做毛化处理。抹灰厚度>10mm的分两遍成活。基层墙体处理:弹线:抹灰前弹出房间…
抹灰石膏工艺标准为:满挂网、混凝土墙先涂刷一道界面剂,砌体墙先做毛化处理。抹灰厚度>10mm的分两遍成活。

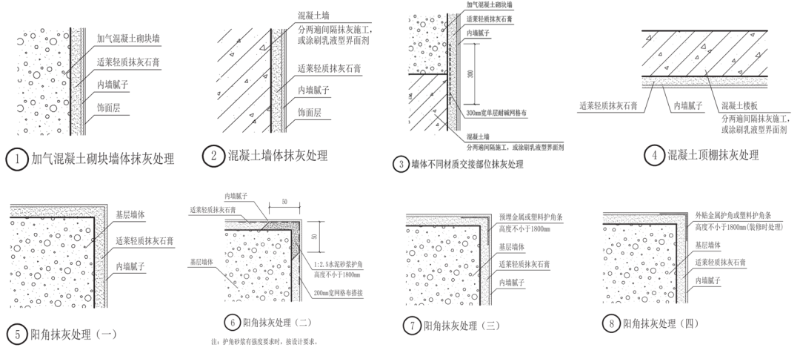

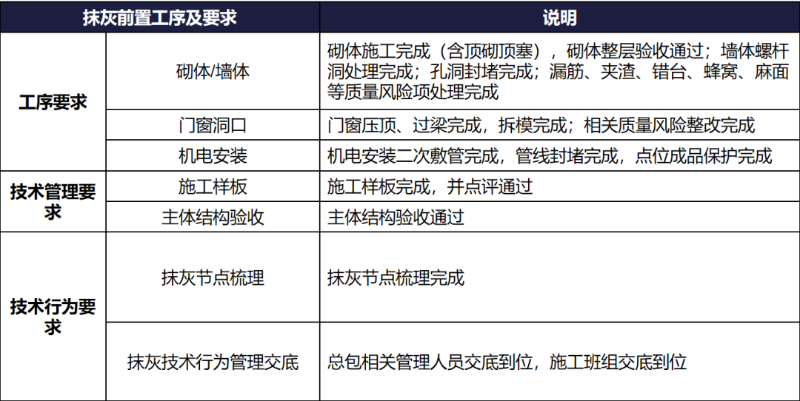

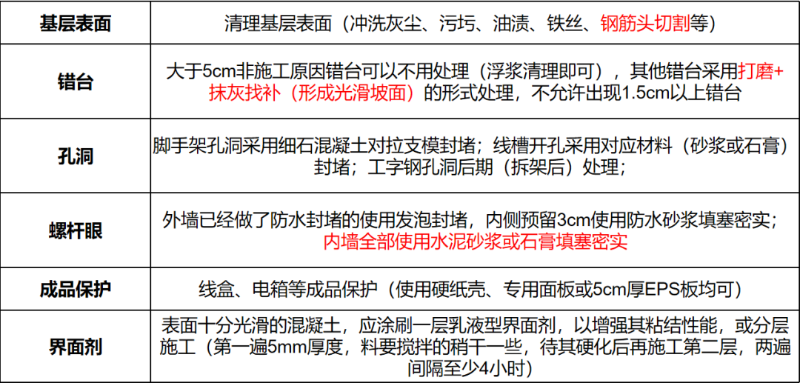

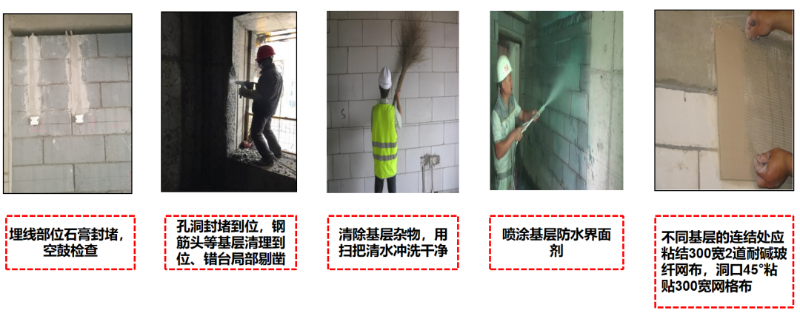

  • 基层墙体处理:

1

2

3

  • 弹线:

抹灰前弹出房间十字定位线,将房间十字定位线的四边延伸到墙边,根据十字线,结合卷尺拉线,弹距墙内边200mm的线。弹对角线检查房间是否方正,对角线是否等长。

4

  • 搅拌:

用电动搅拌器搅拌:粉刷石膏采用手提式电动搅拌机拌料,配合比应采用重量比,其配合比应满足产品要求,搅拌时间≮3min,需在30min内使用完搅拌料,已经初凝的浆料禁止加水后再上墙。

用连续混浆机搅拌:将抹灰石膏加入料斗中,将干净的自来水用水管连接到连续混浆机上,开动机器,调节水灰比至搅拌好的浆料稠度合适为止,即可连续供料。

5

  • 贴网格布:

不同基层材质交界部位应贴耐碱网格布,以防止开裂。先在不同基层材质交界部位涂刮抹灰石膏到抹灰厚度,随后刮平。然后将预先裁好的一层不少于300mm宽130g/m2的耐碱网格布压入抹灰石膏中,再次刮平。分布在找平层表面向内约2mm深度处的网格布,防裂效果最好。可以随“刮平”工序来同步完成。

6

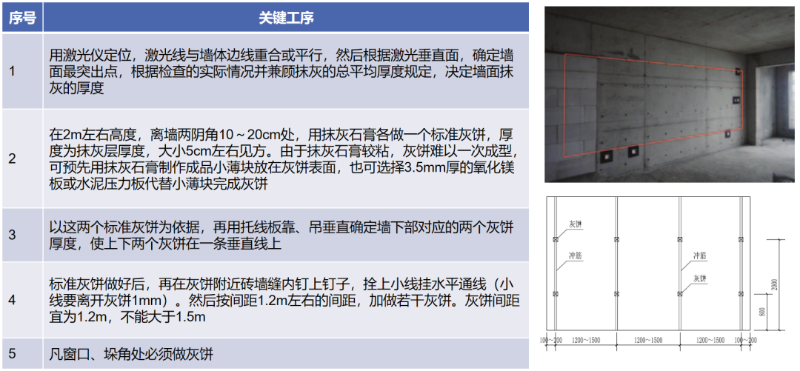

  • 做灰饼:

7

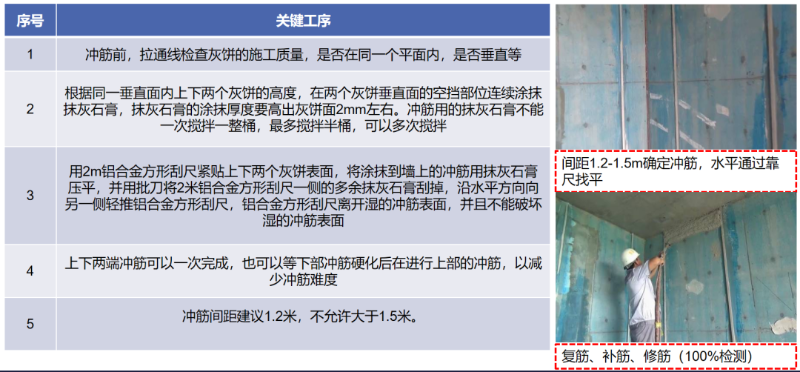

  • 冲筋:

8

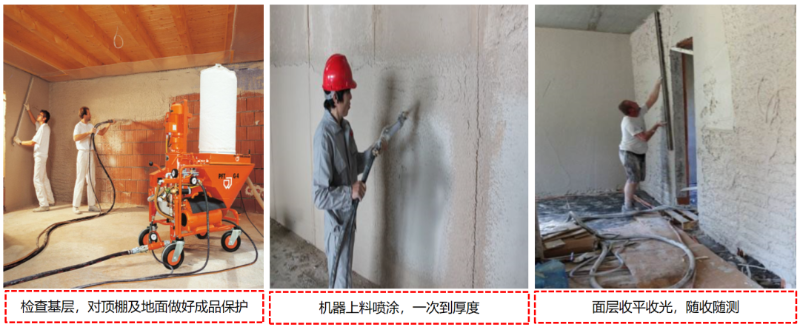

  • 手工上墙/机喷上墙:

9

1、手工上墙:

10

2、机喷上墙:

11

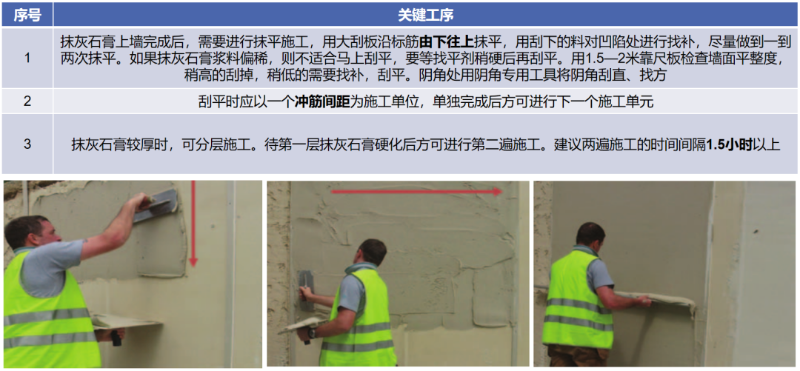

  • 抹平:

12

  • 修整:

13

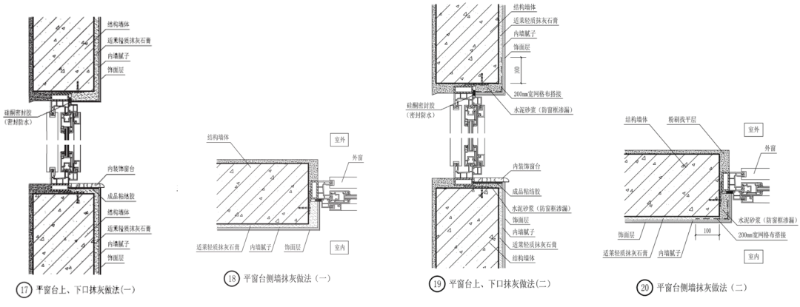

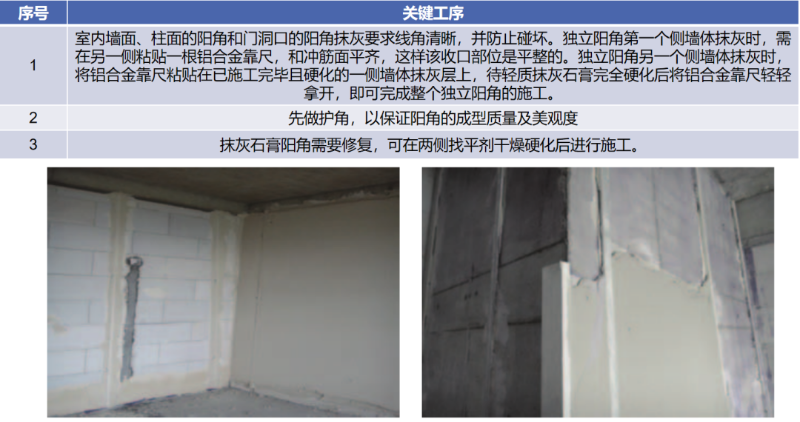

  • 门窗洞口及阳角收口:

14

  • 厨卫抹灰和石膏抹灰分界:

15

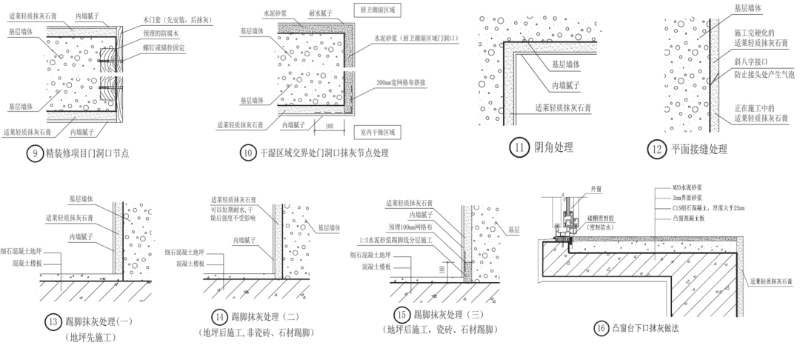

  • 节点做法:

16

17

18

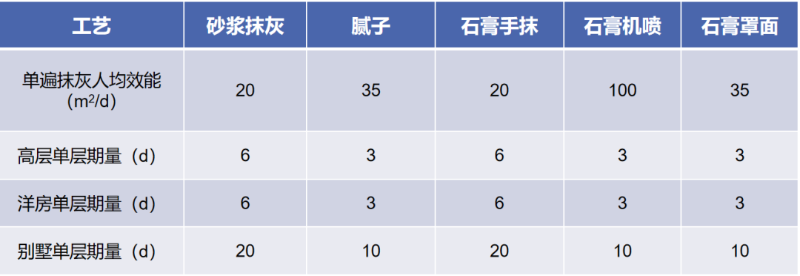

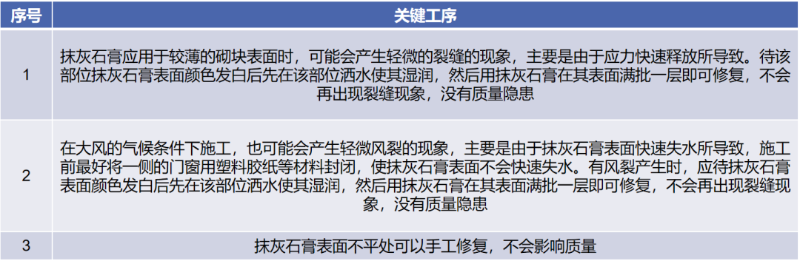

工效分析

19

由表中数据分析可知,手抹石膏和砂浆抹灰的工期相同,但石膏一般不需罩面即可达到较好观感,因此省略了腻子施工的时间。

机喷石膏的速度最快,但因喷涂均匀度、喷涂厚度不易控制,且常有起泡现象,一般不建议使用。

河南洁源新型建筑材料有限公司是一家专业从事工业固体废弃物资源化综合利用和石膏基建材料研发、生产、销售和施工为一体的高科技企业,河南省脱硫石膏深加工企业、全国工业石膏资源综合利用骨干企业。主要生产轻质抹灰石膏底层抹灰石膏面层石膏嵌缝石膏石膏基自流平等新型无公害环保高科技产品,致力于成为客户值得信赖的建筑合作伙伴,深受众企业所依赖。
