轻质石膏抹灰施工控制要点

作者: 编辑: 来源: 发布日期: 2021.09.16
信息摘要:
基层清理:√清除基层粉尘、污垢及松动的结构层;√砼基层太光滑的需作界面毛化处理,加气砼基层无需界面处理;√不同墙材交接处需按构造措施作增强加…
基层清理:
√ 清除基层粉尘、污垢及松动的结构层;
√ 砼基层太光滑的需作界面毛化处理,加气砼基层无需界 面处理;
√ 不同墙材交接处需按构造措施作增强加固处理,墙柱不 同材质交界处铺设耐碱纤维网格布,每边搭接宽度不小 于100mm;
√ 管线等墙体开槽处,抹灰前进行封堵,并对封堵方法、 封堵质量及封堵材料强度进行检查。
微信图片_20210916090518
定位放线:
√ 建筑轴线或轴线引出线: 主要作为施工控制 线、方正基准线的放线基础;每户需设置建 筑轴线或轴线引出线,至少保证一层的每一 户的户内的轴线或轴线引出线是在相同位置;此项作为过程检查项,检查是否设置。
√ 控制线设置包括: 引测方正控制线、引测冲 筋控制线、引测户内建筑1米线、弹设外窗 安装“三线”、地面垫层完成面控制线、同 户型指标完成面控制线。
微信图片_20210916090524
打点冲筋:
√ 冲筋材料: 高强石膏或砂浆石膏做充筋。
√ 墙体冲筋要求: 标筋设置成梯形,外口宽度2cm,里口宽度3cm,厚度同抹灰层厚度。抹灰前按照深化图纸 进行墙体标筋验收,验收测量标准为将标筋“3点四等分”,三点距离“300”线的实际距离与设计值偏差 在2mm以内,且三点之间的极差在2mm之内,冲筋必须到顶到底,不允许出现“半截筋” 。 √ 冲筋位置: 门窗洞口边、阴阳角100mm--150mm处必须冲筋找方正。
√ 冲筋间距: <1500mm。(可1200mm--1500mm)阳角两侧进行冲筋,冲筋后用阳角器进行顺直处理, 筋内嵌入PVC阳角条。

细部要求:

√ 抹灰前: 基层需清理干净,砼基层太光滑的需作界面 毛化处理,混凝土墙体部位在抹灰前少量湿水。
√ 踢脚线部位: 抹灰基层清理要仔细,抹灰面收平时动 作要慢,防止刮尺将灰带起而引起的空鼓。厨卫间、 公共部位等贴砖墙面,使用聚合物抹面抗裂砂浆进行 抹灰。
√ 铝合金、入户门、防火门边: 收口时需压住边框 5mm。
√ 保温的墙面: 保温材料的选用及厚度由设计确定。
微信图片_20210916090531

√ 铝模深化时,砌体与主体交接处预留企口(预留企口:100mm宽度+每边8mm深度) ;

√ 严格做好工序交接检查,控制主体结构垂直度、平整度质量,要求其偏差在允许范围内, 砌体垂直度、平整度、灰缝饱满度符合质量要求;

√ 对预留、预埋线管、线盒进行检查,防止漏埋、错埋、穿线不通等带来的剔凿、返工等。

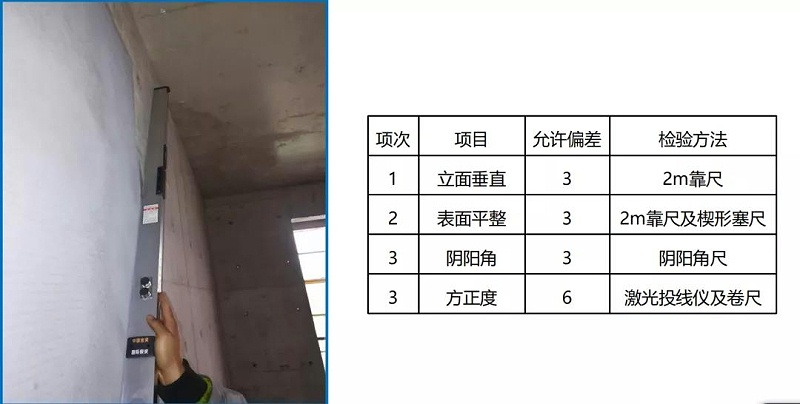

质量标准:


微信图片_20210916090536
